2016年二级建造师《建筑工程》全真模拟题(四)

10-14 18:39:11  浏览次数:751次  栏目:专业工程管理与实务

标签:试题,真题免费下载, 2016年二级建造师《建筑工程》全真模拟题(四),http://www.jzr88.com

  (1)流水施工有哪些种类?

  (2)根据该工程持续时间的特点,可按哪种流水施工方式组织施工?

  (3)什么是流水施工工期?该工程项目流水施工的工期应为多少天?

  (4)若工作面允许,每一段砌基础均提前一天进入施工,该流水施工的工期应为多少天?


        www.jzr88.com

  【参考解析】:答案

  (1)流水施工按节奏性可分为两类:节奏流水施工;无节奏流水施工。节奏流水施工又分为等节奏流水施工和异节奏流水施工。

  (2)根据该工程持续时间的特点,该基础工程可按等节奏流水施工方式组织施工。

  (3)流水施工工期:施工对象全部施工完成的总时间。

  基础工程流水施工工期计算:

  1)施工过程数目:n=4

  2)施工段数目:m=6

  3)流水节拍:t=4d

  4)流水步距:K=4d

  5)流水施工工期:T=(m+n-1)×K=(4+6-1)×4=36d

  (4) 流水施工特点之一就是各专业队连续作业,因此若工作面允许,每一段砌基础均提前一天进入施工,实际上是做垫层与砌基础这两个相邻的施工过程在每一段上搭接施工一天时间,因此该流水施工的工期应为:

  流水施工工期:T=(m+n-1)×K-∑C=(4+6-1)×4-1=35d

  第 32 题 某灌注混凝土桩基采用工程量清单招标桩基工程概况如下:土壤级别.--级土;单根桩设计长度:8m;总根数:127根;桩直径:∮800;混凝土强度等级:C30。业主提供的工程量清单格式见表l一3。

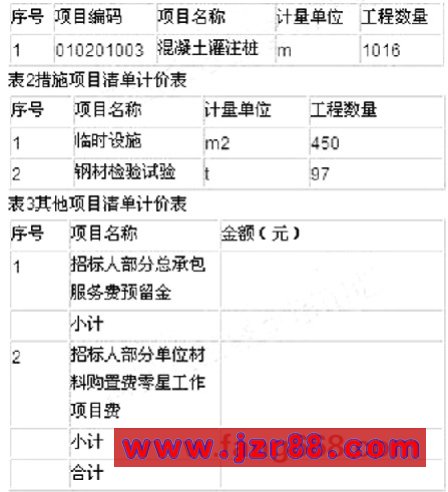

  表1分部分项工程量清单

  序号 项目编码 项目名称 计量单位 工程数量

  1 010201003 混凝土灌注桩 m 1016

  表2措施项目清单计价表

2009年二级建造师《建筑工程》全真模拟题(四)

  问题:

  1.业主提供的工程量清单格式是否完整?《计价规范》规定的工程量清单计价格式应包括哪些内容?

  2.该招标文件提供的工程量清单在哪些方面存在问题或不当之处?请逐一说明。


        www.jzr88.com

  【参考解析】:1.《计价规范》规定的工程量清单计价格式业主提供的工程量清单格式不完整;工程量清单格式应由下列7项内容组成:封面。填表须知,总说明,分部分项工程量清单,措施项目清单,其他项目清单,零星工作项目表。

  2.存在问题:

  (1)项目编码不对。缺少第五级编码,分部分项工程量清单编码以12位阿拉伯数字表示前九位为全国统一编码,编制分项工程量清单是应按附录中的相应编码设置.不得变动;后3位清单项目名称编码,由清单编制人根据设置的清单项目编制。

  项目名称描述不符合清单规范要求.工程量清单编制量时,应以附录中的名称为主体.考虑该项目的规格、型号等特征要求,结合拟建工程的实际情况。使其工程量清单项目名称具体化、细化,能够反映影响工程造

  价的主要因素,正确的部分项工程量清单格式见表4。

  (2)钢材检验试验不属于措施项目。措施项目清单应以“项”为计量单位,相应数量为“1”。招标人要编制措施项目清单时只需整理项目名称。

  (3)其他项目清单。招标人部分应酬包括预留金及建设单位材料购团置费;投标人部分应包括总承包服务费。其他项目清单的预留金、材料购置费招标人应填出具体数额;总承包服务费由投标人报价;零星工作项目表应详细列出人工、材料、机械名称和相应数量。

  表4分部分项工程量清单

2009年二级建造师《建筑工程》全真模拟题(四)

  第 33 题 背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.


        www.jzr88.com

  问题:

  1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。

  2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?

  3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?

  4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?

  【参考解析】:答案:

  1.模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。外模板随浇筑板缝混凝土随安装,保证不跑模不漏浆,一次安装高度不宜超过1.5m.混凝土浇筑:分层浇筑高度不宜超过250mm,注意混凝土和易性。二次混凝土入模不得超过混凝土初凝时间。

  混凝土振动:机械振动和人工振动相结合,确保不漏振、不过振。

  混凝土养护:连续湿润养护不少于7d.

  2.该批混凝土不能用于浇筑壁板缝。首先,该批混凝土为普通混凝土,不是微膨胀混凝土。其次,该批混凝土强度为C40,和壁板强度等级一样,而不是大于壁板一个等级。

  3.沉淀池必须在池壁缠丝完毕、喷射水泥砂浆保护层前进行满水试验。由于沉淀池为无盖结构。进行满水试验时需测蒸发量。

  4.由于沉淀池属于隐蔽验收,所以在池周围回填土前,按《建设工程质量管理条例》规定,隐蔽工程在验收前应通知建设单位和建设工程质量监督机构。

  第 34 题 某建筑工程建筑面积205000m3,混凝土、现浇结构,筏板基础,地下3层,地上12层,基础埋深12.4m,该工程位于繁华市区施工场地狭小。

  工程所在地区地势北高南低,地下水流从北向南,施工单位的降水方案计划在基坑南边布置单排轻型井点。

  基坑开挖到设计标高后,施工单位和监理单位对基坑进行了验槽,并对基底进行了钎探,发现地基东南角有约350m3软土区,监理工程师随即指令施工单位进行换填处理。
