当前位置:建筑人建筑考试频道一级建造师考试历年真题专业工程管理与实务2007年一级建造师考试《机电工程》试题及答案

2007年一级建造师考试《机电工程》试题及答案

09-04 13:39:06  浏览次数:724次  栏目:专业工程管理与实务

标签:试题,真题免费下载, 2007年一级建造师考试《机电工程》试题及答案,http://www.jzr88.com

  2.(本小题10分)

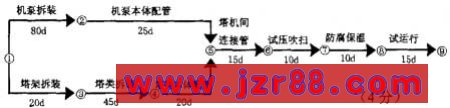

  重编的网络计划如下:2007年一级建造师考试《机电工程》试题及答案

  缩短工期20天(2分),关键线路为①→②→⑤→⑥→⑦→⑧→⑨(2分)。

  附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能(1分);考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力(1分)。



        www.jzr88.com

  3.(本小题3分)

  施工现场对高压管件焊缝的无损检测方法是:

  ①先外观检验;②磁粉(MT);③渗透(PT);④超声(UT);⑤射线(RT)。

  4.(本小题5分)

  将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货(2分)。A公司索赔成立的条件:①高压管件为甲供不合格品不属于承包人责任(1分);②已造成承包人的额外损失(1分);③A公司及时发出了索赔意向书(1分)。

  (三)

  1.(本小题5分)

  焊接不属于风险,它是一种作业活动(或施工工序)(2分)。

  应急响应不属于风险,它是指发生突发事件采取的应对措施(1分)。

  未识别和评价出起重伤害风险(2分)。

  2.(本小题5分,第1、2考点各1分,后4个考点,每个考点答对得1分,答对3个以上得3分)

  在焊接反应器时,电焊作业存在有触电(1分)、高处坠落(1分)、火灾(1分);

  物体打击(1分)、弧光灼眼(1分)和烟尘中毒(1分)的风险。

  3.(本小题6分)

  与该工人签订免责合同(1分)。

  未告知工人调换工作岗位后存在的危险因素和防范措施(或回答未对该工人进行培训)(1分);

  未办理该工人意外伤害险(或回答工伤保险)(1分)。

  未支付该工人工伤医疗费用(1分)。

  未对该事故报告、调查和处理(2分)。

  4.(本小题4分)

  不能投入使用(1分)。

  因消防泵未安装,消防系统不能正常运行和发挥作用(1分)。我国《安全生产法》、《劳动法》的三同时制度规定:凡是我国境内新建、改建、扩建的基本建设项目,其安全(卫生)设施必须与主体工程同时设计、同时施工、同时投入生产和使用(2分)。

  (四)

  1.(本小题10分)

  由于现场的任何一单台汽车吊均无法吊起82t的压缩机,故压缩机的吊装应考虑采用两台汽车吊进行抬吊(2分)。

  根据Qj=K1K2Q,取K1=1.1

  K2=1.1(2分)

  Q=82+4=86t(1分)

  Qj=1.1×1.1×86=104t(1分)

  两台汽车吊分别承受的荷载为

  Q1=Q2=104/2=52t(1分)

  200t吊车臂杆长度为24.4m,作业半径为9m的情况下.最大起重量71t,大于52t(1分);170t吊车臂杆长为22.7m,作业半径为7m的情况下,最大起重量75.5t,大于52t(1分)。故一台200t和一台170t汽车吊抬吊作业可以满足压缩机吊装的要求(1分)。

  2.(本小题4分)

  对燃气轮机,由于Qj=11×(37.41+2)=43t(2分)

  故采用一台170t或一台200t汽车吊均可以满足起吊燃气轮机的要求(2分)。



        www.jzr88.com

  3.(本小题4分)

  编制吊装方案主要依据是:

  (1)有关规程(规范)(1分);

  (2)施工组织设计(1分);

  (3)被吊装设备的设计图纸(有关参数、技术要求)(1分);

  (4)施工现场情况(1分)。

  4,(本小题4分)

  还商报监理工程师(业主)审批(2分)。在吊装方案实施前还应征求吊车司机的意见(2分)。

  5.(本小题8分)

  (1)技术可行(2分)。从先进可行、安全可靠、经济适用、因地制宜等方面进行技术可行性论证。

  (2)安全(2分)。对每一种技术可行的方法从技术上进行安全分析。

  (3)保证进度(2分)。必须考虑所采用的吊装方法不能影响整个工程的进度。

  (4)成本经济(2分)。进行吊装方法的最低成本核算。

  (五)

  1.(本小题共9分)

  直接工程费=300万元

  措施费=直接工程费×5%=300×5%=15万元(1分)

  直接费=直接工程费+措施费=300+15=315万元(1分)

  间接费=直接费×10%=315×10%=31.5万元(1分)

  利润=(直接费+间接费)×8%=(315+31.5)×8%=27.72万元(2分)

  税金=(直接费+间接费+利润)×3.4%=(315+31.5+27.2)×3.4%=12.71万(2分)

  设备安装预算造价(估价)=直接费+间接费+利润+税金

  =315+31.5+27.72+12.71=386.93万元(2分)

  2.(本小题共6分)

  合同预算造价(估价)计算方法一:

  管道安装预算造价(估价)=23000×0.016%=368万元(2分,计算错误扣1分)

  合同预算总造价(估价)=386.93+368=754.93万元(1分)

  合同预算造价(估价)计算方法二:

  合同预算总造价(估价)=23000×0.016+368.93=754.93)万元(3分,计算错误扣1分)

  预付款金额=754.94×20%150.99万元(3分,计算错误扣1分)

  3.(本小题共12分)

  第6月管道安装累计完成工程量27000m,比原估算工程量23000m超出4000m,已超出估算工程量的10%(1分),超出部分其单价应进行调整(1分)。

  超出估算工程量10%的工程量=27000-23000×(1+10%)=1700m(2分,计算错误扣1分)

  超量部分单价应调整为:0.016×0.9=0.0144万元/米(1分)

  第6月管道安装工程量价款=(6000-1700)×0.O16+1700×0.144=93.28万元(3分,计算错误扣1分)

  第6月应签证的工程款=93.28×(1-3%)=90.48万元(2分)

  第6月实际签发的付款凭证=90.48-150.99×50%=14.98万元(2分)

  4.(本小题共3分)

  1.5万元的修理费应从施工单位的质量保修金中扣除(3分)。





上一页  [1] [2] [3]

,2007年一级建造师考试《机电工程》试题及答案
